第三节 预算编制的类型
一、弹性预算和固定预算

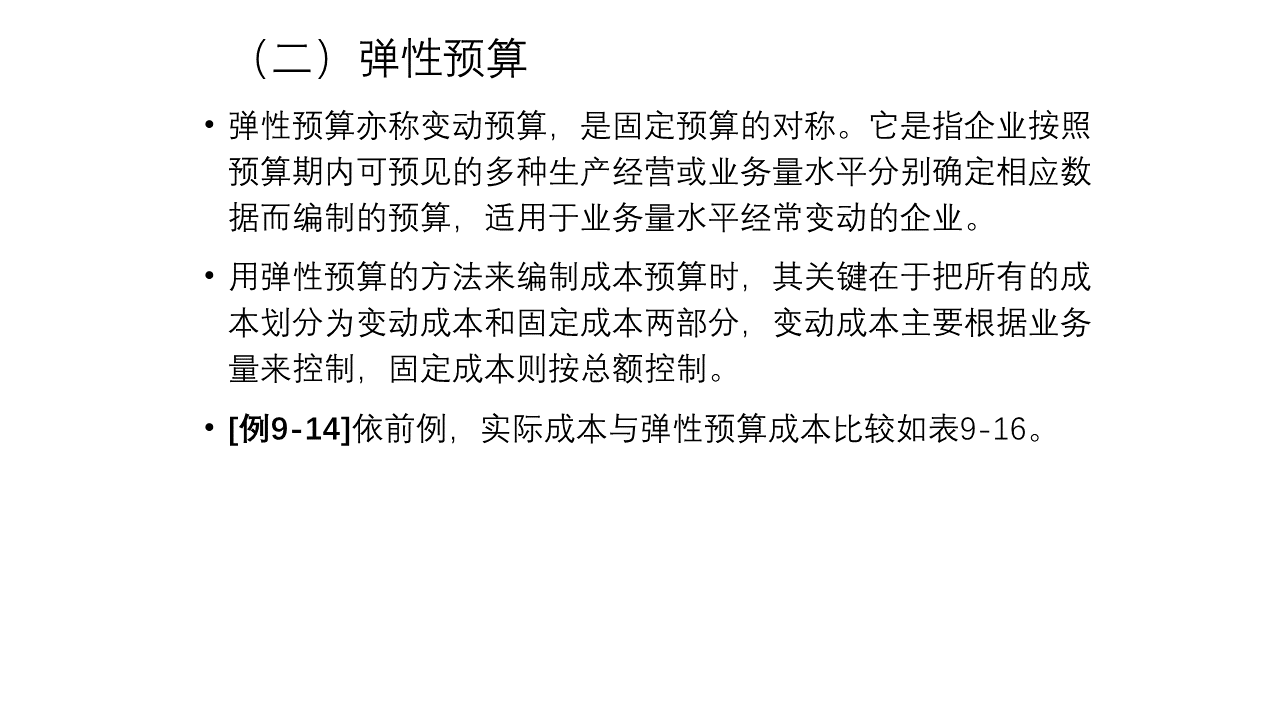

预算按其是否可按业务量调整,分为固定预算和弹性预算两种。
(一)固定预算(Fixed Budget)
固定预算又称静态预算,就是根据预算期内正常的可实现的某业
务量水平而编制的预算。适用于考核非盈利组织或业务量水平较为稳
定的企业。
[例9-13]以进化公司第四季度的预计生产量和预计单位生产成本

为例,比较固定预算成本与实际成本如表9-15。

表9-15 固定预算成本与实际成本的比较表
上表中将实际生产的数量3 200件的成本与预计生产量2970件的成本
对比,实际 超支24 600元。但实际上主要是由于生产量增加所导致的。

(二)滚动预算
近年来北美采用的一种预算方法;其基本原则是它的预算
期间永远以12个月为准,每过一月,全部在期末增下一个月的
预算。能够使管理部门永远保持对未来12个月的整体考虑和、

规划,从而使计划工作能具有效率性。
